2021年9月一家国际知名机械配件企业在江苏设立的工厂联系到 Geobear,在几年之间发生持续不均匀沉降问题,地板收缩缝高低落差较大,最严重沉降程度达到20cm,待处理总面积为5700平米 。客户不仅希望Geobear 在不影响生产进程的同时,快速修复沉降问题,将地面抬平到正常水平,并且希望产品的质量保证,降低之后的维护成本。


现场问题

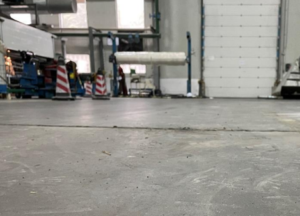

地基沉降修复前
修复前

地板沉降断层。环顾工厂的生产车间,这些生产设备正在持续不断的运行,产出了企业经济效益。但是长年累月地运行生产的过程中,混凝土地板发生了非常明显的沉降,并且由于沉降不均匀,地板板块之间出现严重的断层,使得沉降区域的大重量的生产设备发生倾斜,影响了设备的正常运行。

叉车不停穿梭来往在过道和货物堆放处,过道连接操作间的区域整体发生了倾斜,叉车和过往的工人的安全也收到了影响。

 Geobear 专业团队经过仔细勘探,生产车间的地板下方出现了空鼓,导致地面不均匀沉降。究其原因,依然是工厂发生沉降最为普遍的,车间建造阶段对地基处理夯实不够,加之地面设备重量较大,随着时间推移

容易造成地面出现不同程度的沉降问题继而影响生产。



地基沉降修复后
修复后

客户的可选方案

 客户的要求是,需要快速修复沉降地基,纠正抬平设备下方的地面高度,确保生产设备能够持续地正常运行,以保证生产进度。之前考虑的打桩和水泥灌浆,会破坏沉降区域的地板,会极大地妨碍和影响生产运作,并且现场会产生很大的建筑垃圾。并且,传统方案预期6个月以上的施工时间延误生产所减少的经济收益,客户是万万不能接受的。

 因此,在结合诸多因素,包括对成本的控制,施工时间和简易的流程,对生产运营无干扰等,客户选择了各方面均有巨大优势的Geobear地质聚合物注入方案。

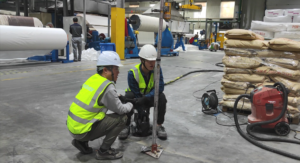

Geobear的解决方案

车间进口处沉降
车间进口处沉降

Geobear 施工将近2个月的时间,修复了5700平方米的沉降问题区域。


 在计划施工方案后,使用Geobear 独有的「无干扰修复技术」。首先在作用区域进行专业的测量以及探测管线,避开保护管道;然后在地面钻12毫米的小孔,在地板下方和空隙里注入地质聚合物,通过聚合物瞬间膨胀力,夯实地基,为地基增加强大的承载力,同时抬升地板,使地面恢复如初。全程使用激光工具,准确测量注入量,确保方案精确控制。


车间地板抬升
车间地板抬升

 使用Geobear的方案能快速将已经发生沉降的地板进行抬平,进一步加固地基土体,以确保未来几年企业生产扩大化,地面也能提供相应的承载力。


整个过程快速、安全、清洁、无破坏干扰;无需移动开沉降区域的生产设备,无需停工停产,最大限度降低因为施工造成的生产损失。


与传统的水泥灌浆方式相比, Geobear解决方案施工能快5到10倍,大量节约仓库或工厂修复的时间,并且不破坏现有的地板结构,从而节约挖掘和重建地板的费用。


为了避免沉降给生产运营造成影响,我们一直在寻找一种先进的技术方案,能够不干扰生产的同时,快速修复沉降,增加地面承载力。我们也有考虑过其他方案,但是这些方案诸多的限制,让我们最终还是选择了Geobear。它不仅拥有专业的技术和尽责的施工团队,能够保质保量高效完成工程,让我们感到很满意。

——现场负责人 王经理
