项目背景
项目的业主是一家位于上海本土的创业园区房产公司,并为多个创业型企业提供办公场所和相应的配套设施。业主提出配电室的地基需要稳固,以减少后续沉降。

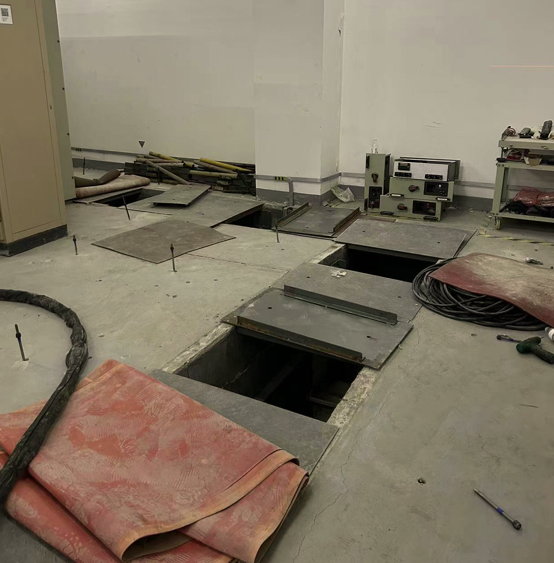

由于初建的规划问题,配电室是建立在堆放建筑垃圾回填的地基上,经过检测地下有出现空洞,并且地表已出现沉降。为了让配电室内的设备能继续正常运行,业主邀请了Geobear团队到现场仔细勘查,并设计地基稳固的解决方案。
通过表面和深层检测后,发现地板下方装有地缆,地下至2米有空洞,因此,Geobear详细规划了施工方案,对该近200平的区域地基加固和增加承载力的施工将在3个工作日内完成。
现场勘查和方案
针对淤泥层或者回填层较厚的地基,打足够深的桩基是最为有效的地基加固的方式。这个项目的特点是,建筑建好多年,并已经进行了较为彻底的自然沉降,较容易出现问题是回填建筑垃圾的0-2米的部位,只要能讲这部位的空洞填充,并加固周围填料,就能有效增加地基承载力,避免后续沉降的发生。因此,在能保证地基加固效果的前提下,业主选择了不破坏地面和维持机器运营,更加高效快捷的地质聚合物注入解决方案。
Geobear的解决方案

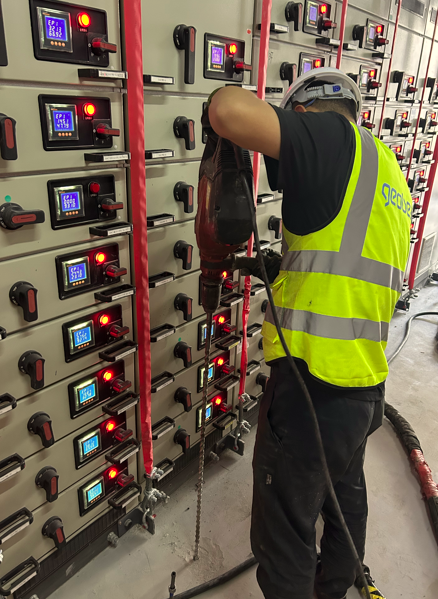

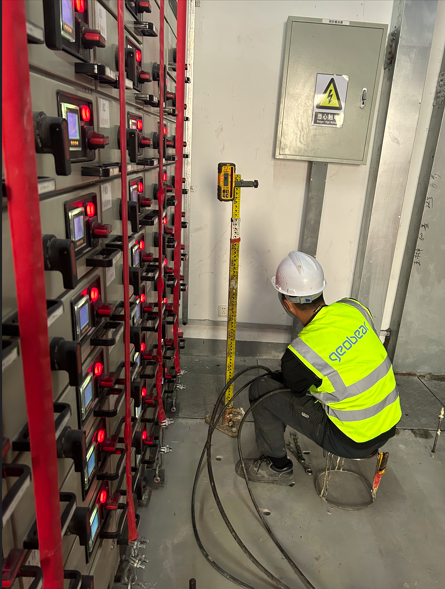

地质聚合物注入技术不仅能抬升沉降地面,在这个项目实施应用是在稳固地基。施工团队在地面钻2厘米的小孔,避开地缆和大块的填料,将地质聚合物注入地下2米深的位置,先填满空洞,继而压实周围,然后随着应力慢慢增加,继而增加土体的承载力。等激光水准仪的数值在可控变动范围内,注入完毕,等待半小时,整个施工就已完成。施工后,经过仪器检测,地基承载力提高了50%。业主对施工后的效果很满意,并表示后续会继续和Geobear合作,一起保护园区的地基健康携手共进。
