海关物流中心24/7运营,地质聚合物无干扰修复地基沉降和空隙填充项目

时间: 2023-08-20 11:18 来源:admin 点击:639

海关物流仓库全年24/7无休运行,由于地基不稳承载力下降发生沉降,究其原因为新建初期地基填料没有夯实,出现空隙,导致建筑体不仅沉降,周围的踢脚线和墙壁都发生了裂缝,时刻都有倾塌的可能。Geobear 使用地质聚合物加固地基,并将下方地基填料聚合并填补了空洞,有效提升承载力并修复沉降,保障了将来不再发生复降。


项目背景

作为进出港货运枢纽,瑞典阿兰达机场附近的物流中心是全年24/7无休运营。近期,物流中心发现了很严重的地板沉降问题,由于每日大量货物和繁忙路线,使得该物流中心建筑再无法正常应对日常运营的重担——大楼已经开始下沉。

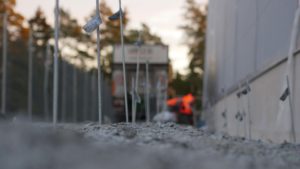

海关仓库沉降修复现场
海关仓库沉降修复现场

从现场可以看出,集中业务区域已经下沉了3-5厘米。踢脚线也开始向外倾斜,导致墙壁开始倾斜。如果这些问题得不到解决,之后可能导致出现危险局面。除此之外,地板和墙壁上也出现许多裂缝。


沉降可能有多种原因,但最有可能的原因是在新建建筑的施工期间遇上恶劣天气,以及顶层密封填充不足。然后在施工期间,由于建筑机械的振动,上方细小的地基填充材料通过振动从穿过下面的粗糙的石头大料填充物的空隙下沉并且发生侵蚀,导致上方出现空袭。Geobear利用贯入仪进行了测试,发现最糟糕的地方是混凝土地板下方有两到三厘米的空隙。并且石头大料之间的这些空洞导致地基的承载能力下降,这直接导致建筑物沉降。贯入仪测试还显示,在5米以下的填充材料质量很差,达不到承重的要求。


解决方案

Geobear提出了一种解决方案,将地面距离6米以下,较为稳固的地层和地基之间,使用地质聚合物,将填充大料石头从根本上凝聚在一起。施工范围宽度总6米,其中建筑内部3米,外部3米,包括总共28个踢脚线,其中大部分尺寸为1.6米x 1.6米x 0.6米。


成效

Geobear按照事先制定的方案进行了施工。这项工作是年初进行的,施工天气非常寒冷。Geobear使用地质聚合物注入技术稳固地基和地板下方各层地基填料之间的空隙,保障了将来不会发生任复降的可能。并且地基稳固也消除了墙倒塌的风险。该项目按计划完成了施工,客户对结果非常满意。
